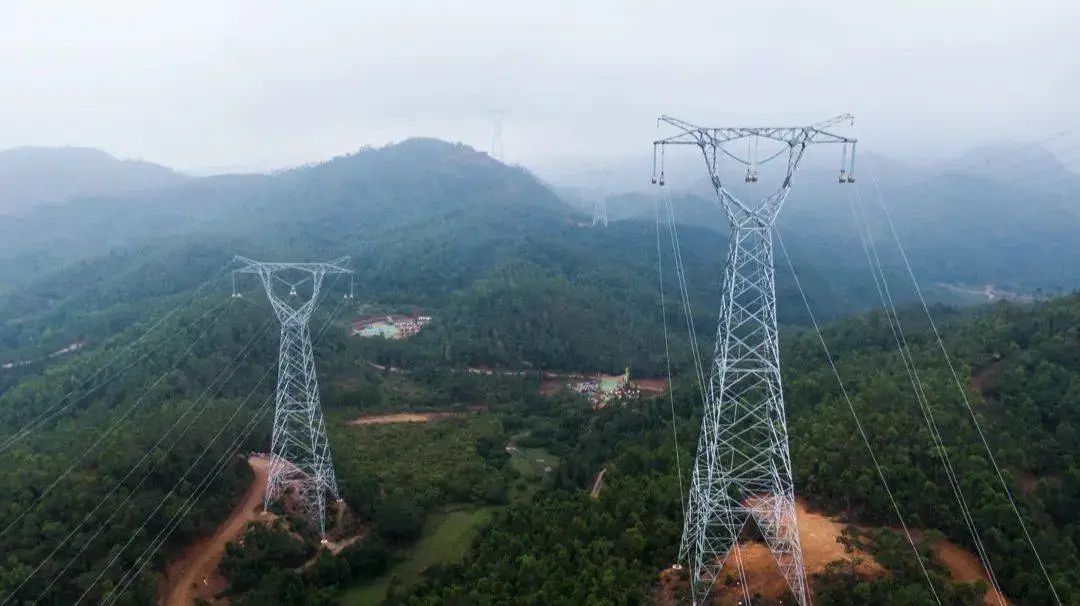

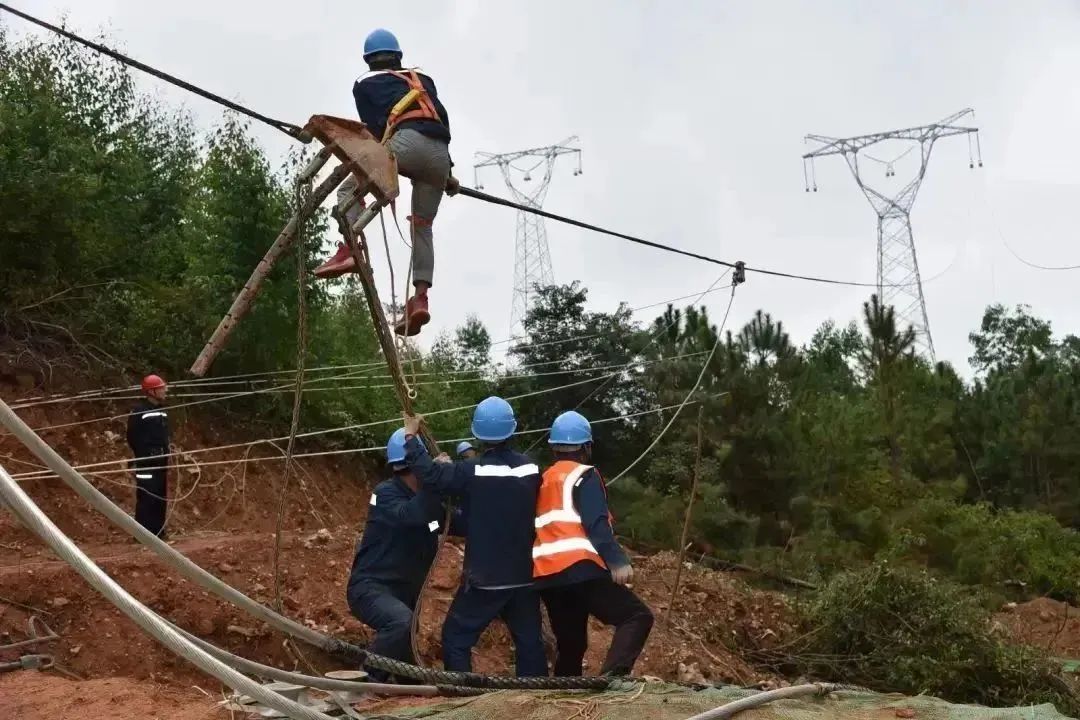

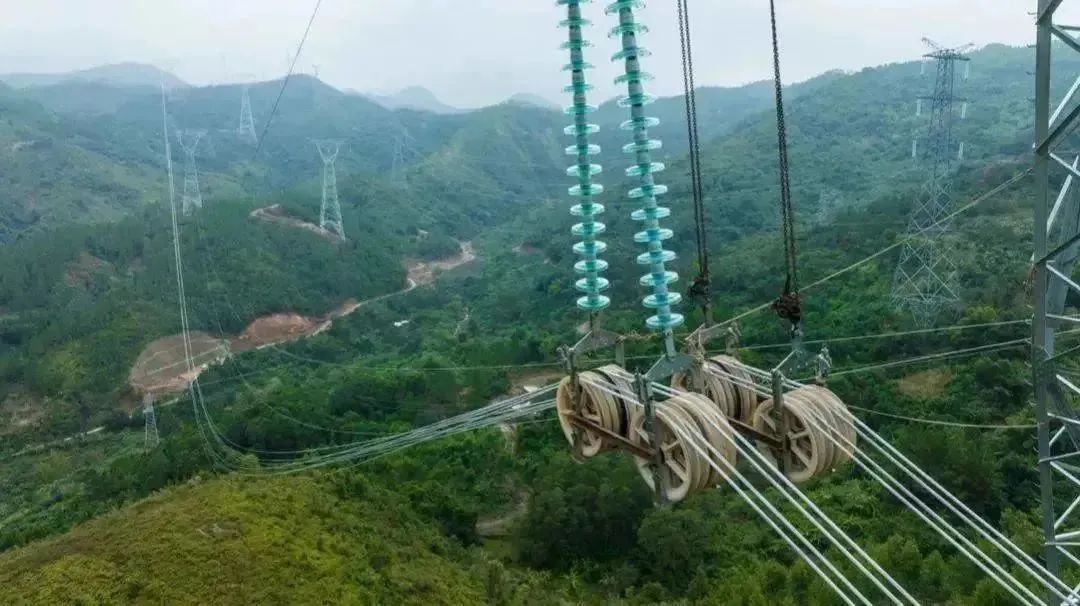

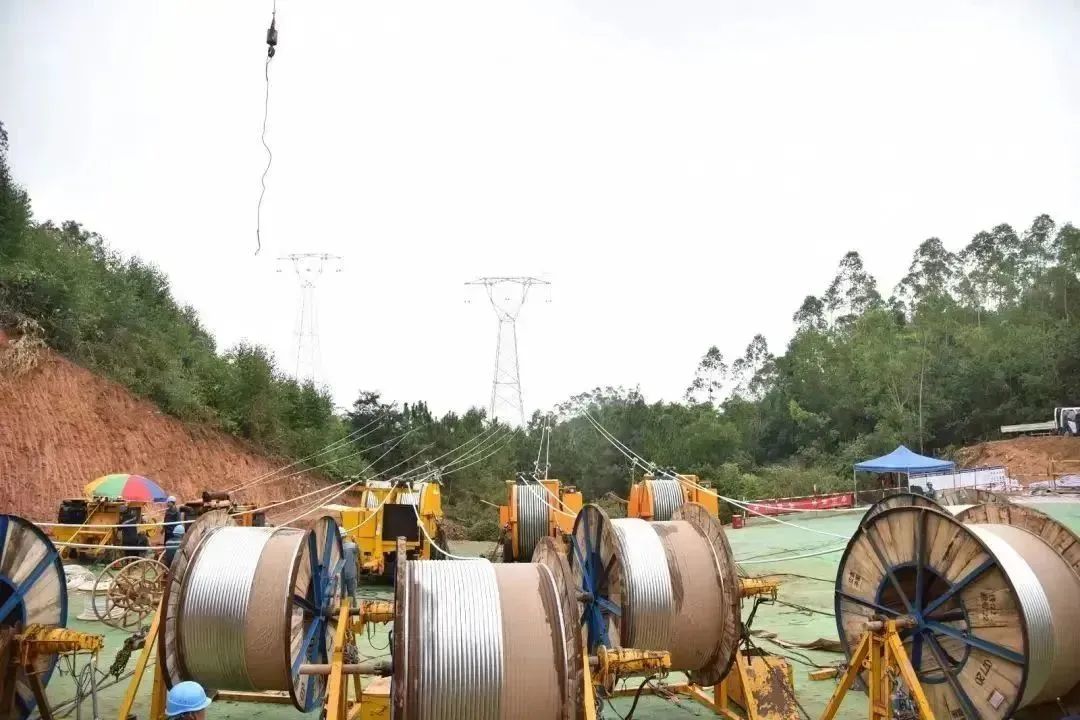

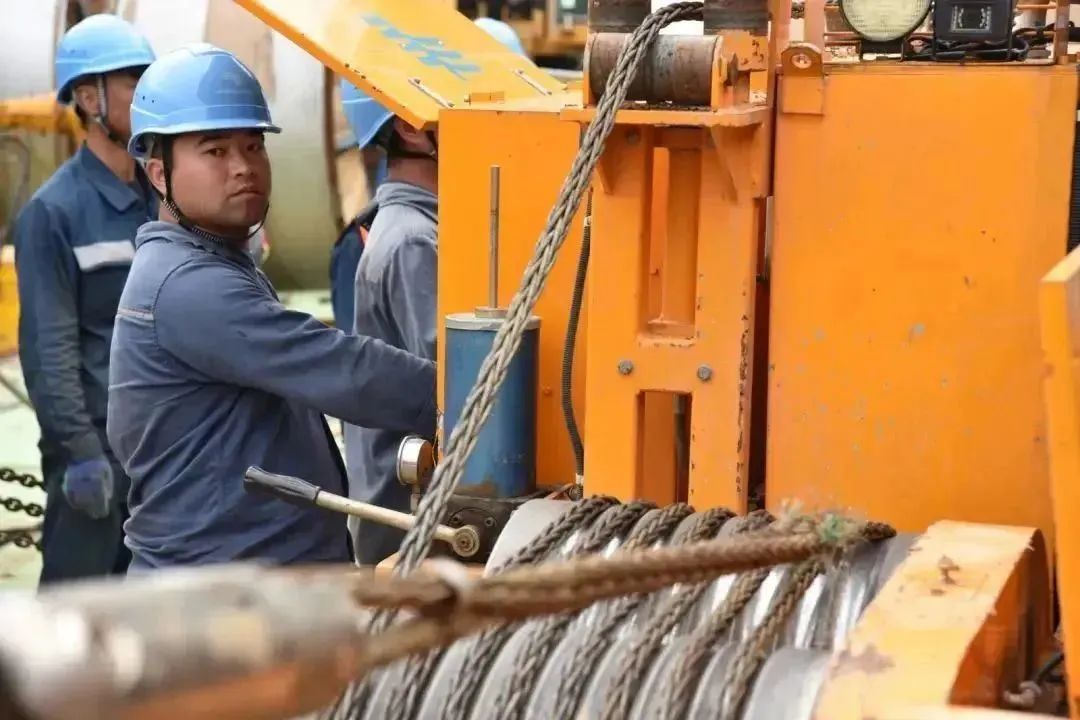

該工程隸屬于廣東電網目標網架工程(汕尾段)三大項目之一,為近期規劃的抽水蓄能提供了物質條件,滿足骨干電源接入,支撐廣東目標網架東部片區建設具有重大意義。據悉,汕尾段工程線路總長121.6公里,新建鐵塔249基,全線行使用“八分裂”導線,將有效提升電力輸送的安全性和穩定性。 面對“八分裂”導線的全新技術工藝,汕尾供電局和廣東電網能源發展公司通過科技創新,不斷優化施工技術,針對性地策劃“2 x 一牽四”的牽引模式,成功實現了八根導線同步展放,為該項新技術工藝在后續工程的高質量建設,打下扎實基礎!鞍朔至选睂線與常規“四分裂”導線相比,在線路輸送能力翻倍的同時,在某種意義上可將兩回線路合并為一回線路,這大大節約了土地的使用并減少了對林地的破壞,這也是該工程踐行“青山綠水就是金山銀山”理念的積極舉措。 此次工程業主項目部積極做好安全風險管控,在施工工藝上進行優化,“八分裂”導線跟常規“四分裂”導線相比,導線自重翻倍,過程中產生單向的拉力和對鐵塔橫擔的不平衡扭轉力均大幅增加,汕尾供電局提前召集參建單位召開專題會,落實布置有針對性的安全措施。為有序推進廣東電網目標網架工程(汕尾段),保證項目高質量投產,汕尾供電局提出了項目“631”管理方法,“6”即項目六要素,項目管理要牢牢抓住工程的進度、安全、質量、造價、技術、綜合;“3”即三聯系,項目管理人員要多與設計院、設備廠、屬地局等其他方聯系,出現問題要及時溝通協調;“1”即一心得,項目管理人員要階段性總結,以促進提高項目管理能力。 在網、省公司的正確領導和精心策劃下,汕尾供電局匯聚各參建方的智慧和力量,攻堅克難加快推進該工程建設。同時將以本次首段架線作為新的起點,深入落實能源安全新戰略,確保安全、高質量、按期建成廣東目標網架汕尾段工程,助力汕尾全面建成整域新型電力系統示范區。 |
